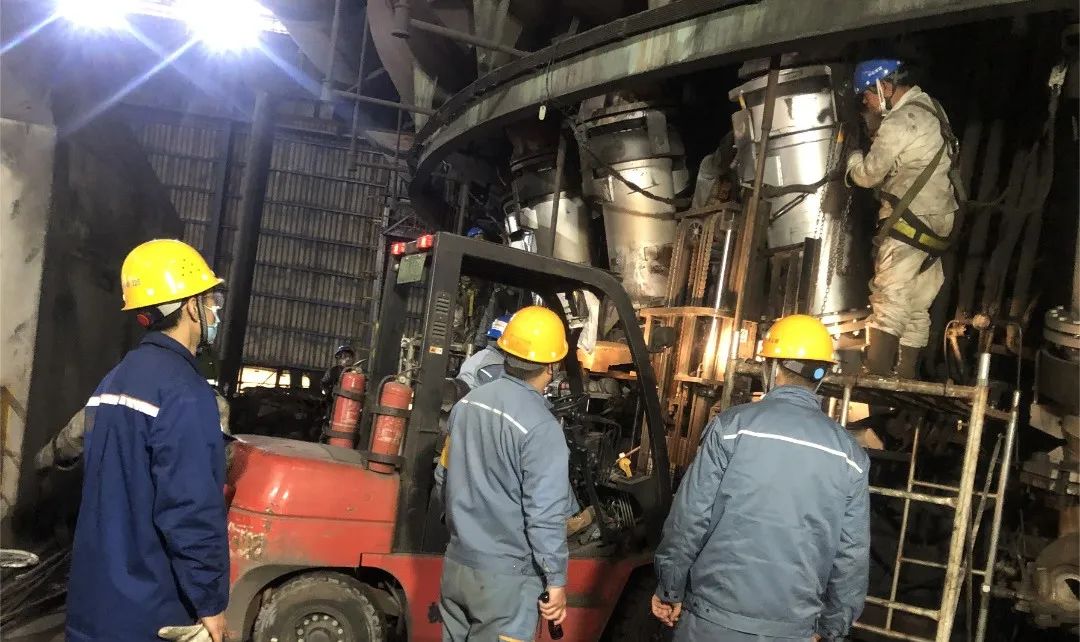

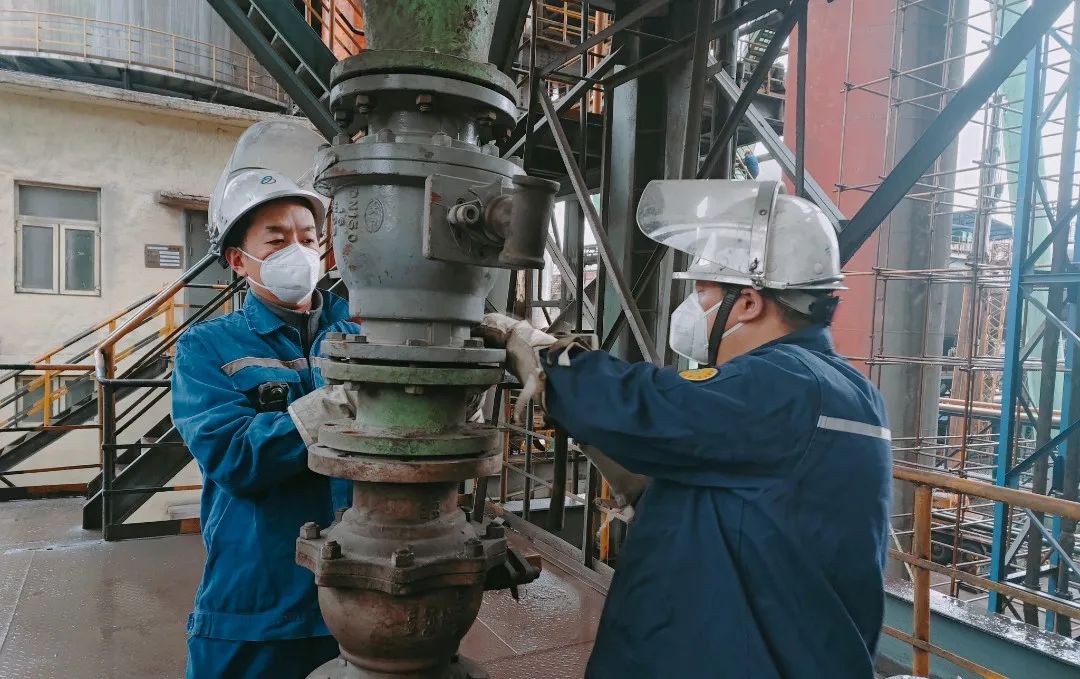

2月21日,隨著1號高爐的休風,揭開了2024年公司第一次系列定修的序幕。本次系列定修以高爐工序為主線,涉及煉鋼轉爐和連鑄機,軋鋼廠雙高棒,能環部發電等16條產線,3161個檢修項目,歷時30天,計劃3月21日結束,點多面廣、時間緊、任務重、難度大。
該公司高度重視本次系列定修,成立以胡明副總裁為組長的定修指揮部,明確了“消除設備隱患、恢復設備功能和提升設備精度,為后續穩定、高效生產奠定堅實基礎”目標,下設安全、檢修、物資、技術等七個工作小組,負責本次系列定修全過程管控工作,確保安全、質量、環保和工期等受控。
這次定修做了哪些準備工作呢?一起來看
精心準備,超前謀劃
高度重視、系統推動。從1月11日起,設備管理部組織天天讀例會(huì )30次,全面推進、梳理和平衡檢修項目、備品備件到貨周期等定修的“八大準備”檢查工作。2月20日,組織召開動員大會(huì )、誓師大會(huì ),號召全體參檢人員全力以赴實現精益檢修。同時成立項目單位分指揮部,建立廠部長帶班值班、聯合夜查等行動機制,保證年修順利開展。
算賬經營、精益求精。設備管理部逐項組織審定項目,按照多做檢查類項目,非必要不實施周期性更換項目的要求,先算再干,極致控制檢修時長,最大限度發揮定修效益。
各方支撐,保駕護航
技術支撐:為幫助快速確立重點項目的技術方案和招投標技術文件,設備管理部組織各單位開展技術分析和論證,順利完成了煉鋼廠7號鑄機液壓剪改造、軋鋼廠氫氧切割、煉鐵廠供配電系統升級改造等重點項目的方案編制,為年修項目實施奠定基礎。
項目支撐:設備管理部成立合同專項推進小組,分環節、分區域確定責任人,按照網格化推進,將單項、維工合同辦理流程從45天縮短為15天,截止目前年修合同全部提前簽訂完成。
備件支撐:涉及定修483項備件計劃,設備管理部協同工業品建立應急保供機制,同時牽頭組織備修基地建立應急保障隊伍,全力確保期間應急修復、加工需求。
機制支撐:為充分調動各單位員工的工作積極性、主動性、創(chuàng )造性,設備管理部結合公司工會(huì )策劃的年修“現場立功”勞動競賽活動,通過“五比”實現安全零事故、質量零缺陷、項目零疏漏、工期零延時和環境零污染的目標。
迎難而上,解人力困局
本次系列定修的勞動力組織是個巨大挑戰,設備管理部積極組織協力單位調動內、外部檢修資源,從外部、內部共計拉動486人。同時跨技術拉動9人,組織應急隊伍,發動自有人員承接檢修項目(307項檢修任務),為此次系列定修做好了人力資源保障。
在檢修現場,各檢修項目有條不紊地實施,這些美妙的檢修“協奏曲”背后,是“作曲家”們前期辛勤付出、精心組織和策劃、全面協調調動、嚴苛推進的成果。在接下來的檢修中,全體參檢人員將以“開局即決戰、起步即沖刺”的奮斗姿態,精誠協作、上下一心,干在先、沖在前,鼓足干勁迎接開年第一戰!(楊智雄、肖崇偉、時靖、陶勇、夏玲)
