8月20日,由五冶集團工程技術服務公司日照山鋼作業部承接的山鋼集團日照有限公司焦化廠2024年年修委外項目圓滿竣工,正式交付業主生產投用。

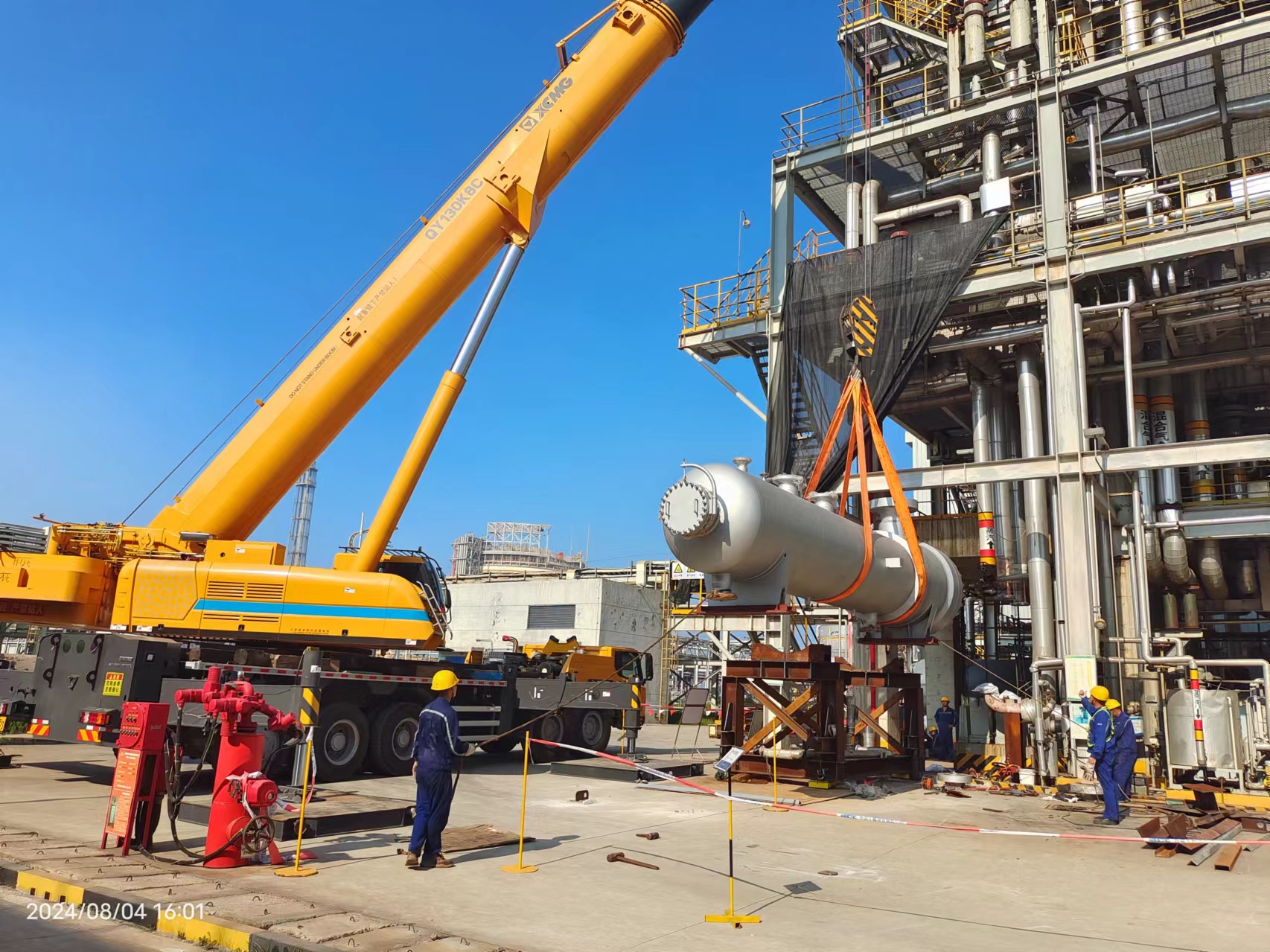

該項目位于山東省日照市東港區,此次年修主要施工內容為:對一、二步LNG及合成氨系統到期的安全閥進行集中拆除、回裝及相關的檢驗配合;在系統停工及開車階段集中對中高壓熱力管線及設備法蘭口進行冷熱緊固;對部分大型關鍵換熱器類設備進行拆卸、檢查、清理、維修及回裝,并進行部分換熱器更換等。本次年修二步LNG區域從2024年6月11日至2024年7月10日,從停機到開機共計30天;二步投產順利10天后進行一步、合成氨區域總停機,時間為2024年7月20日至8月19日,從停機至開機同樣共計30天,高峰期施工人數約146人,通過作業部高效組織,年修一步和二步均嚴格按照停機時間完成了檢修任務,提高了設備生產效率,確保了產品質量。
此次年修正值山東日照地區高溫雨季天氣,時間緊、任務重、交叉疊加作業多,安全技術要求極高,為確保項目順利進行,日照山鋼作業部在年修前制定了詳盡的安全技術施工方案及危大項目專項施工方案等,對參加本次年修的施工人員進行專業培訓學習和詳細的安全技術交底,作業部全體員工以服務客戶為己任,以客戶滿意為宗旨,在確保安全質量的前提下,圓滿完成此次年修任務,贏得業主單位一致好評。接下來,日照山鋼作業部將持續推進項目管理能力提升,堅持嚴苛態度、超高標準,為公司高質量發展貢獻力量。(黃龍 文/圖)
