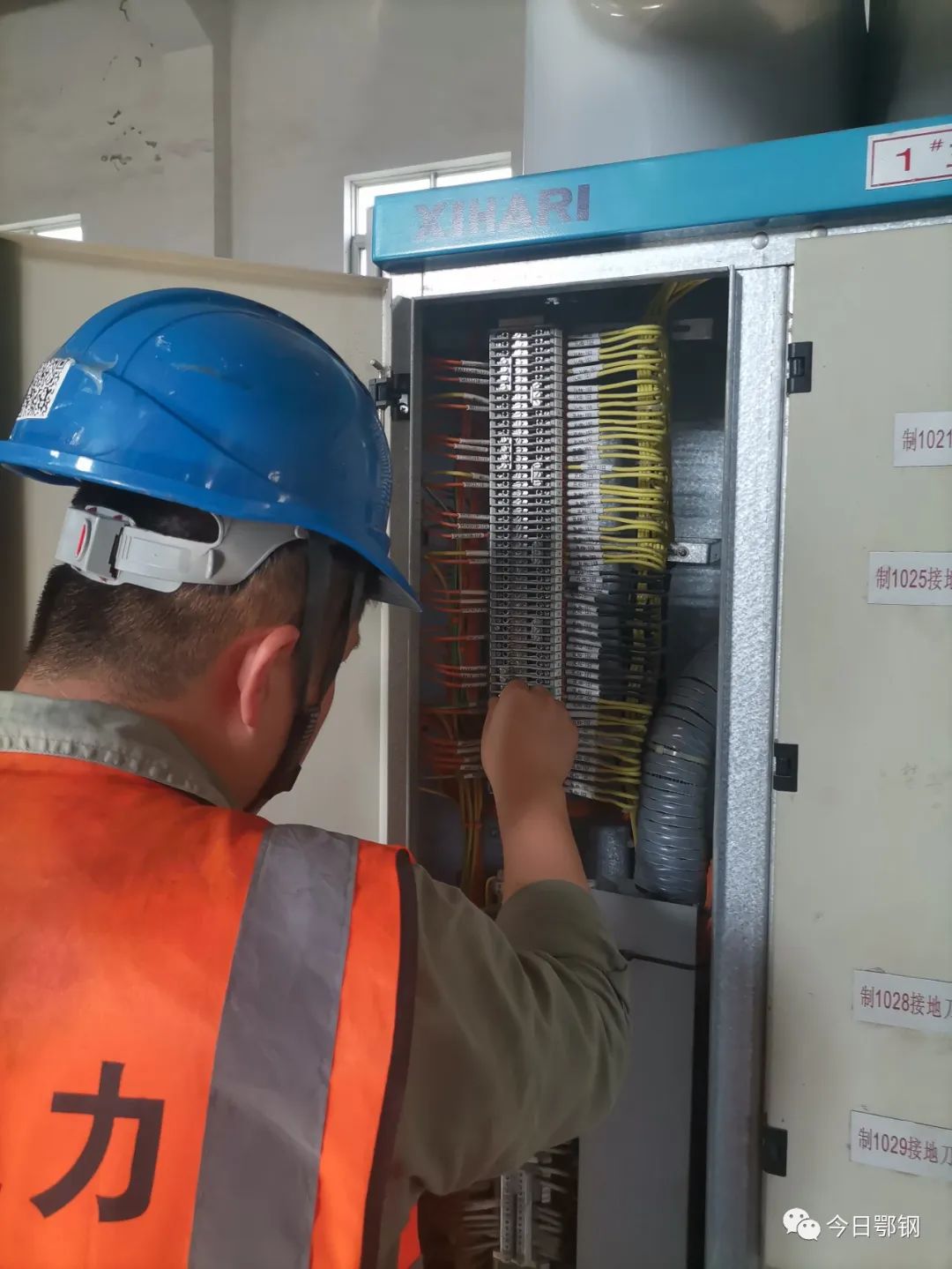

近日,鄂城鋼鐵220千伏四總降站內一派繁忙景象,供電車間操巡班職工正在進行1#主變停電作業,臨時保供裝置安裝、調試正常后,接入1#主變110kV側,為四總降110kVGIS升級改造創(chuàng )造條件。
本次改造項目涉及四總降1#主變停電、110kV制花Ⅰ回線及制總線停電、四總降110kVGIS改造等多項作業內容。通過110kVGIS升級改造,對GIS設備隱患進行處理,同步對電網優化Ⅱ期做適應性改造,確保夏季設備以健康,穩定的狀態為該公司各生產單位提供可靠電力保障。

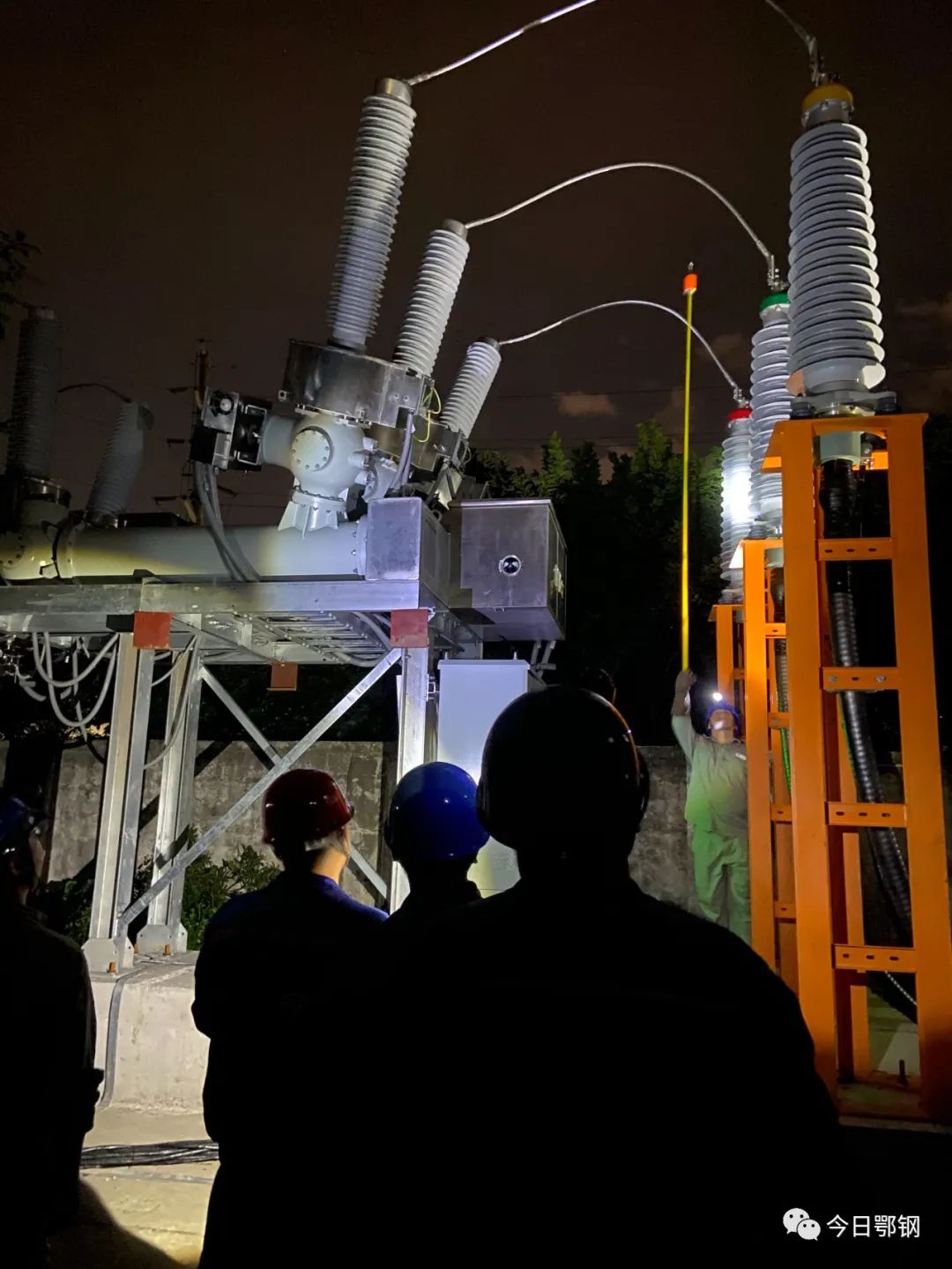

夜間緊急作業
為減少反送電量,減少1#亞臨界停機時間,工程改造現場“多點開花”,多單位、多班組協同作業。由于參與作業的人員較多,且同一作業面存在交叉作業。作業前,該車間提前制定詳細的檢修方案,將安全保障措施細化到每項流程、每個環節、每個工序,確保方案與現場實際情況對應,全力以赴確保安全生產。
據悉,6月26日至7月9日是GIS大修改造的攻堅階段,也是電網迎峰度夏工作的攻堅階段。供電車間把安全生產作為第一要務,在確保安全生產的前提下,全力以赴做好迎峰度夏工作,確保電力可靠供應和電網安全運行。 (郭燕霞)
